2017年5月24日 下午18:00点 乌海名都大酒店二期工程 现场协调会 ...粘接剂已到场,大家加班加点突 ...
2017年5月24日 下午18:00点
乌海名都大酒店二期工程
现场协调会
...粘接剂已到场,大家加班加点突击抢3-10层卫生间的泥水工程,月底前完工;
...幕墙工期滞后,务必按照现在材料进场计划及时上报进度计划,包括所有接点、三角玻璃、玻璃收口、大堂南北,按照进度计划继续考核;生产组织上,做好前期准备工作,保证玻璃一到马上施工;
...外网工期紧张,保证机械、人员配备;道路施工保质保量;
加强工人生活区的纪律监督检查力度,做好施工作业面卫生清扫工作;
...所有部门做好材料储备工作,避免因外网施工及电梯拆除影响材料进入;
5月底是最大的节点,胜败在此一举,客房、宴会厅、多功能厅、大堂、餐厅、幕墙要全部完成,5月28日大堂前廊、墙面全部完成,客房月底出效果,施工力量继续加强。
……
这是5月24日,乌海兴泰名都大酒店二期建设项目现场协调会的场景。在项目部正前方,距乌海兴泰名都大酒店二期项目完工倒计时还有47天的牌匾醒目的立着,建设工地上工程车、运料车穿梭不止,装载机、升降机运转不停,建设者们昼夜施工,奋战工地;一台台机器轰鸣不息,乌海兴泰名都大酒店二期项目建设如火如荼,到处都是忙碌的身影,一股百舸争流千帆竞航的创建激情扑面而来。
乌海兴泰名都大酒店二期项目是自治区七十周年大庆献礼工程,也是完成兴泰置业集团2017年目标任务的关键工程。做好项目建设工作,在项目部干部职工的心中,是一份崇高的责任、一个庄严的承诺、一种勇为的担当。
落实责任 努力推进
项目总指挥薛瑞说“酒店二期项目建设能否如期完工、交付使用事关重大,对我们项目部来说确实是严峻的考验。”
乌海兴泰名都大酒店二期项目屈保全介绍说“酒店二期项目的造型、结构是同类建筑中较为复杂的,如果按照传统工艺、方法施工,建设工期至少需要多出2-3倍的亚英体育。”
困难和压力从来都是一支队伍综合素质高低的试金石。为确保工期目标,展示兴泰集团企业实力,今年4月1日,项目部召开了“百日会战齐奋进,保质保量保安全”动员大会,吹响了“大干快上”的冲锋号。
用薛瑞的话说:现在只剩一个字——“抢”了。项目部对抢工期进行了周密的部署:进一步加强了施工人员的安全技能操作,强化了安全意识和施工技术水平;做好现场施工调查和接口工程进度跟踪,见缝插针寻找作业面开展施工;加强现场施工组织,提高工作质量,向亚英体育要效率;做好各类物资资源储备,做好多点、多工序、多专业同时作业的准备,各项工作赶前不赶后,确保节点工期目标实现。为了发挥一线施工作业人员的聪明才智和主观能动性,项目部一方面加大思想工作和宣传鼓动力度,一方面采取了及时兑现进度奖罚措施,一亚英体育,项目上下一心、劲往一处使,迅速掀起了一波又一波的决战高潮。
我们看到,各部门负责人手里的一张节点亚英体育安排表,明确标出:
5月20日,二层包间2、3、4、5墙面龙骨基层施工完成;

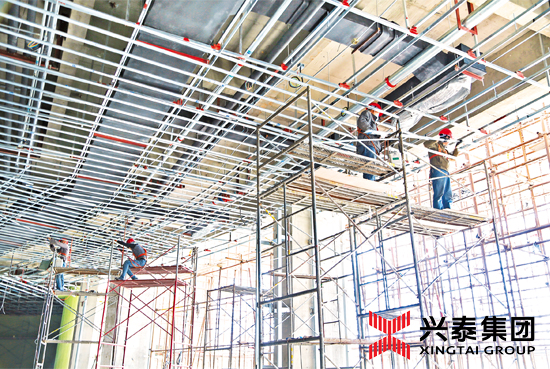

5月22日,一层大堂、商务中心、卸货平台、卫生间、电梯厅、早餐厅、中餐门厅、空调机房吊顶龙骨基层施工完成;
5月25日,客房吊顶收口条安装及刮腻子一遍乳胶漆完成;二层宴会厅顶面刮腻子乳胶漆、施工完成;
5月30日,二层中餐前厅、电梯厅、服务前台、公共区域走廊、空调机房、轻钢龙骨石膏板面层全部施工完成;

5月30日,乌海兴泰名都大酒店二期项目3-10层卫生间墙、地面及墙面石材粘贴完成;
“在建设工地上,擦亮“‘兴泰建设’品牌,打造看似不可能完成的‘兴泰速度’,靠什么?靠企业精神、队伍实力,靠的是我们兴泰的企业魂。”项目建设总指挥薛瑞如是说。
创新举措 推动项目
乌海兴泰名都大酒店二期项目造型独特、结构复杂、工期紧张,且为曲面异形结构,拿到设计图纸时,项目部干部职工倍感压力。面对困难,项目部迎难而上。为高标准、高质量地完成施工任务,建设者们顶着安全、节点工期、质量、成本等重重压力展开了工作,确定了“倒排工期、分区分片”的管理模式。项目部对整体工程量、材料到货情况和面临的各种困难进行了认真梳理,近5万平方米的施工现场责任落实到项目全体管理人员、劳务队、施工班组和个人,并结合实际制定了一系列详细且行之有效的举措:准确把握设计意图,为项目施工的技术支持与技术服务提供保障;认真做好施工前和施工过程中的技术交底和技术培训,新工序一律实行样板引路,以保证工程质量,避免返工;做好材料订货和材料监造工作,确保按时供货和保证物资质量;积极支持、鼓励职工对使用中的工、机具进行小改小革,以提高功效;成立安全与质量巡查组、物资与设备运输组,加强现场管理和协调。大战期间,技术、安全、作业各环节以规章制度为基础,以细节管理为重点,展开有效配合,使得整个工程进度处于可控局面,极大地提高了工作效率。
机电安装是项目施工的一道关键工序,涉及专业众多、协调管理工作量非常大,对施工组织提出了更高的要求。正常情况下,许多施工专业是一道接一道地来,相互错开有利于施工和管理,但由于乌海兴泰名都大酒店二期项目建设亚英体育异常紧迫,针对这种情况,项目部积极跟踪土建、装修工程进度,见缝插针,不断优化施工组织,加大施工投入,主动沟通协调,使得施工顺利推进。“倒排工期、分区分片”管理模式的运行,调动了各施工队伍的生产积极性,营造了你追我赶的施工建设氛围,收到了良好效果。
据屈保全介绍说:“乌海兴泰名都大酒店二期项目管理借鉴了建筑信息模型的管理模式,通过采集建筑工程项目的各项信息数据,优化设计,力争实现高效精确,减少了施工中的失误。”
针对物资管理,项目部明确提出了“四不追究”,即:产品质量不合格绝不进场,规格型号、数量不相符绝不点收,产品质保资料不齐全绝不验收,问题虽小绝不姑息,安装过程中发现问题坚决追究。为了保证工程建设物资的及时供应,项目部物资采购人员更是绞尽脑汁。5月20日,在物资统计报表出来后,发现石材粘接剂需要及时采购,而这一天恰逢星期六,银行停止办理对公业务,为了保证订购物资的及时到位,采购员高迎宾与李树强个人凑够了10万块钱转给了销售公司经理,从而保证了材料及时供应未影响项目施工进度。同时,为了保证物资设备能够安全、顺利运达现场,物资采购人员与厂方协定,要求有高速公路的路段尽量不走普通公路。为减少因司机困乏等原因造成的耽搁,还要求为每台运输车辆配两名经验丰富的司机轮流驾驶,每天最少一次与运输司机通话了解车辆位置信息。
对于乌海兴泰名都大酒店二期项目建设,集团领导更是始终牵挂在心。
3月23日,兴泰置业集团董事长高星在召开项目动员会时,要求项目部提升拉高项目管控水平,强化品牌意识,展示出兴泰集团的实力,决不能在关键环节上掉链子。
到5月21日,兴泰置业集团董事长高星、总裁高国栋先后多次深入现场察看工程建设情况,并召开现场办公会,要求在工程施工中坚决做到“四个确保”:坚守安全红线,确保安全施工;依靠科技创新,确保工程质量;加强组织协调,确保工期目标,确保如期交付使用,保质保量完成任务,干出放心的示范工程。
集团领导的关心,极大地鼓舞了参建人员的干劲与热情。项目部制定的日、周、月度施工进度网络表,合理安排交叉施工并动态跟踪问效,做到了责任到人、分工到位、阶段督促、月末考核,从而确保了各个节点工期的完成。
坚守底线 安全第一
在施工高潮期,乌海兴泰名都大酒店二期项目建设现场作业人员高达一千多人,安全生产重于泰山,容不得半丁点麻痹大意。董事长高星多次强调,生产施工要时刻拧紧安全阀,切实把安全生产放在重中之重的位置,工期要抢,“安全”更要谨记于心。
项目部严格按照兴泰建设集团《建设工程施工现场安全防护设施标准》的要求,在工程临边防护、钢管扣件脚手架防护、机械设备防护棚的搭建等各项建设均严格执行《安全防护设施标准》。
经过一整天的奋战,已是午夜时分,乌海兴泰名都大酒店二期项目施工现场依然灯火通明,地面防水、连接线路、墙面涂料施工,各司其职,工程建设人员早已忘记了深夜的疲惫。夜幕下,忙碌的施工人员与灯火通明的大楼构成了一幅壮观的画面。
面对紧张的节点工期、繁重的任务目标,在这没有硝烟的战场上,正在进行着一场兴泰版的速度与激情的攻坚战。
凭着敢打必胜永不言弃的信念和高效创新的拼搏,兴泰人正在续写着新的辉煌。尽管项目部仍面临工期紧任务重等施工难点,但全体员工一定会以高昂的士气、十足的干劲保质保量完成乌海兴泰名都大酒店二期项目的施工任务,向集团交上一份圆满答卷!
